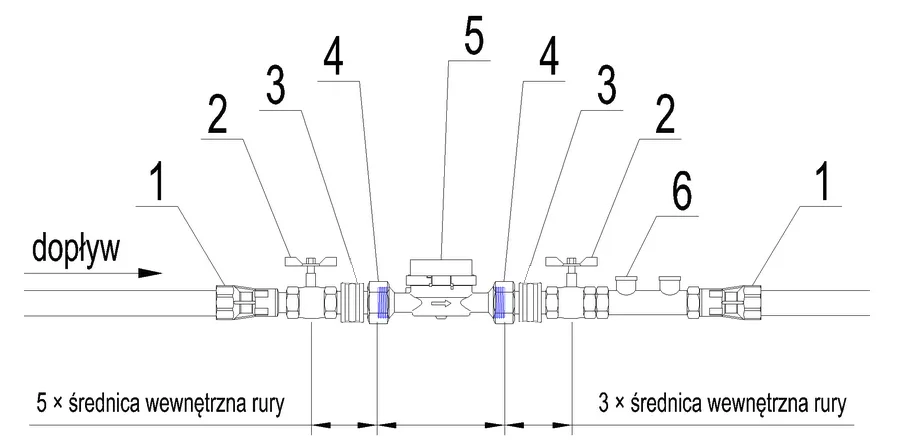

Schemat i wytyczne do montażu wodomierza DN 15 i DN 20
  1. redukcja
  2. zawór przelotowy grzybkowy
  3. konsola wodomierzowa
  4. półśrubunek
  5. wodomierz główny
  6. zawór zwrotny/antyskażeniowy

Zgodnie z Rozporządzeniem Ministra Infrastruktury z dnia 12 kwietnia 2002 r. w sprawie warunków technicznych, jakim powinny odpowiadać budynki i ich usytuowanie (Dz. U. z 2019 r. poz. 1065) oraz Normą PN-EN 1717:2003 Ochrona przed wtórnym zanieczyszczeniem wody w instalacjach wodociągowych i ogólne wymagania dotyczące urządzeń zapobiegających zanieczyszczeniu przez przepływ zwrotny, zestaw wodomierza głównego należy zamontować na połączeniu z siecią wodociągową, w piwnicy budynku lub na parterze lub (jeżeli budynek nie jest podpiwniczony i nie ma możliwości wydzielenia na parterze budynku miejsca na zestaw wodomierzowy) w studzience wodomierzowej. Miejsce te powinno być łatwo dostępne, zabezpieczone przed zalaniem wodą, zamarzaniem oraz brakiem możliwości dostępu osób niepowołanych.

Ponadto podana wyżej norma nakłada obowiązek montażu urządzenia do ochrony przed wtórnym zanieczyszczeniem wody w postaci zaworu
zwrotnego/antyskażeniowego.

panele fotowoltaiczne przed siedzibą biura wodociągów augustów

Wykonawcą instalacji była firma 4 Technology Sp. z o.o. z Warszawy.
Zadanie zostało dofinansowane w ramach pożyczki z Wojewódzkiego Funduszu Ochrony Środowiska i Gospodarki Wodnej w Białymstoku.
Wartość netto instalacji to 360 000,00 zł. W ramach udzielonej pożyczki została przyznana kwota, która stanowi 100% wydatków poniesionych na inwestycję, czyli 360 000,00 zł.

Budowa instalacji fotowoltaicznej na terenie Stacji Uzdatniania Wody w Augustowie

W lutym 2024r. została ukończona budowa instalacji fotowoltaicznej na terenie Stacji Uzdatniania Wody przy ul. Filtrowej w Augustowie o łącznej mocy 2×50 kWp.

Instalacja wykonana została z 210 modułów fotowoltaicznych mocowanych na konstrukcjach metalowych wsporczych, zabijanych w grunt o powierzchni czynnej
ok. 460m2.

Energia elektryczna wytworzona przez ogniwa będzie wykorzystana w całości na potrzeby zasilania obiektów znajdujących się na Stacji Uzdatniania Wody (SUW) w Augustowie tj. budynków (administracyjny, garażowo – warstwowy, energetyczny, technologiczny i zbiornik reakcji), urządzeń technologicznych oraz studni głębinowych, w czasie rzeczywistym zaś powstałe nadwyżki w produkcji, jakie mogą wystąpić okresowo będą oddawane do sieci elektroenergetycznej.

Ujęcie Wody

W listopadzie 2007r. zakończono przebudowę i modernizację Stacji Uzdatniania Wody realizowanej jako Projekt pt: „Przebudowa Stacji Uzdatniania wody w Augustowie” współfinansowanej ze środków UE. Całkowity koszt Projektu wyniósł 12, 752 mln zł (netto), z czego 30% zostało sfinansowane ze środków Europejskiego Funduszu Rozwoju Regionalnego w ramach Priorytetu 1: Rozbudowa i modernizacja infrastruktury służącej wzmacnianiu konkurencyjności regionów oraz Priorytetu 3: Rozwój lokalny (Działanie 1.2. Infrastruktura ochrony środowiska) Zintegrowanego Programu Operacyjnego Rozwoju Regionalnego 2004 – 2006. Pozostała część nakładów finansowych pochodziła z pożyczki Narodowego Funduszu Ochrony Środowiska i Gospodarki Wodnej, budżetu Urzędu Miasta w Augustowie oraz środków własnych Wodociągów i Kanalizacji Miejskich Spółka z o.o. w Augustowie.

Oczyszczalnia Ścieków

Oczyszczalnia Ścieków zlokalizowana jest w południowej części miasta Augustów odległości ok. 2,0 km od centrum, zajmuje ona teren o powierzchni 9 ha. Odbiornikiem ścieków oczyszczonych jest rzeka Netta.

Oczyszczalnia Ścieków w Augustowie została wybudowana i uruchomiona w 1984r. jako mechaniczno – biologiczna, z komorą regeneracji osadu, z osadnikami wstępnymi, komorami osadu czynnego oraz osadnikami wtórnymi.

W roku 1998 zakończono modernizację oczyszczalni polegającą na zamianie części mechanicznej – krat i piaskownika oraz przystosowaniu urządzeń oczyszczalni do usuwania związków węgla, azotu i fosforu częściowo na drodze biologicznej i częściowo chemicznej. Zmodernizowano również gospodarkę osadową i zainstalowano prasy do mechanicznego odwadniania osadu. Maksymalna przepustowość zmodernizowanej oczyszczalni wynosi 10 000 m3/d.

Technologia uzdatniania wody

Na terenie stacji uzdatniania wody znajduje się zbiornik reakcji z budynkiem napowietrzania, budynek technologiczny, budynek garażowo – warsztatowy, budynek energetyczny, zbiorniki wody uzdatnionej oraz budynek administracyjny.

Woda dla potrzeb mieszkańców czerpana jest z utworów czwartorzędowych za pomocą 8 studni wierconych (o głębokości od 60 do 120m ppt) z pompami głębinowymi o łącznej wydajności 720,0 m3/h pracujących przemiennie. Studnie o nr I, II, III i IV wykonano wraz z budową SUW w latach 1973 – 1975, studnie V, VI i VII wykonywano sukcesywnie na przestrzeni lat 1989 – 2001. W 2020 roku została oddana do użytkowania studnia nr VII.
